maanantai 24. heinäkuuta 2017

Keittön lattia valettiin

Viime viikon valutyöt aloitettiin maanantaina Laukaan Ekokoulun B-osassa, johon tulee päiväkoti ja koulun opetustilat, keittiön lattia taas valettiin keskiviikkona. Keittiön lattian pintarakenteeksi on muuten tulossa akryylihiertomassa.

Kuvassa keittiön lattian valutyö käynnissä.
Kuva: NCC, Sini Kautto

Viime viikolla myös jatkettiin muun muassa julkisivun koolaustöitä, yläpohjan ummistamistöitä, vesikattotöitä sekä lattialämmityksien asennuksia. Edellä mainitut työt jatkuvat tällä viikolla minkä lisäksi Ekokouluun asennetaan ensimmäiset ikkunat.

Lähde: Työmaatiedote, NCC Building
Sini Kautto Projekti-insinööriharjoittelija

maanantai 17. heinäkuuta 2017

Ekokoulun kuvakuulumisia

Tällä kertaa saamme kuvaterveisiä Ekokoulun työmaalta.

Kuvat: Projekti-insinööri Pauliina Saarelainen, NCC Building

Kuvasta näkyy yläpohjan ummistamistyön eri
vaiheita. Kuva on teknisen työn tilasta
Torstaina pidettiin Terve Talo-mittaus.
Mittausporukka tarkastelee työmaata vesikatolta.

Ilmanvaihtokonehuoneen pelti-villaelementit on asennettu ja
seinät muurattu. Seuraavaksi alkaa IV-kanava-asennus.

Kyseessä eivät ole jouluvalot vaan työ- maalle yleisvalaistukseksi
asennettu ledinauha. Valot saivat kiitosta työntekijöiltä.

perjantai 7. heinäkuuta 2017

Ekokoulun kesäharjoittelijat

Ekokoulun työmaalla on kesän ajan apuna ja oppimassa kaksi harjoittelijaa. Molemmat harjoittelijat, Jere ja Walter, ovat opiskelleet vuoden Jyväskylän ammattikorkeakoulussa rakennustekniikkaa ja ovat nyt päässeet tutustumaan työmaa-arkeen ja näkemään rakentamista käytännössä. Jere tosin on kerinnyt hankkia rakentamistaitoja jo parina aikaisempana kesänä pienemmillä työmailla. Walterille kesä on ensimmäinen rakennustöissä.

Harjoittelijat työskentelevät työpareina NCC:n työmiesten kanssa erilaisissa rakennustöissä. Kummatkin kertoivat saaneensa tehdä Ekokoululla monipuolisesti hommia ja olevansa tyytyväisiä kesätyöpaikkaan. Myös työnjohto on tyytyväinen harjoittelijoiden työpanokseen.

Harjoittelija Jere ja kirvesmies Heikki ovat juuri saaneet valmiiksi B-lohkon ulkoseinän yläosan tuulensuojalevytyksen ja suojanneet sen. Kuva: NCC, Pauliina Saarelainen



Lähde:
Työmaatiedote 6.7.2017
NCC Building
Pauliina Saarelainen Projekti-insinööri

maanantai 3. heinäkuuta 2017

Ekokoulussa uusia työvaiheita

Kuluneina viikkoina Laukaan Ekokoululla on tehty vesikattotöitä, maanvaraisia lattioita ja muuraustöitä. Niiden lisäksi alkamassa on myös uusia työvaiheita:


  • yläpohjan höyrynsulku-, levytys- ja eristystyö,
  • ilmanvaihtokonehuoneeseen tulevien pelti-villa-pelti-elementtien asennustyö sekä
  • ilmanvaihtokanavien asennustyö.


Koulun ulkopuolella alkaa lisäksi julkisivuverhoilun valmistelu koolaustyöllä. Itse julkisivupaneelien asennus alkaa myöhemmin heinäkuussa.

Uusien työvaiheiden alkaessa on tärkeää tarkastaa, että työalue on valmis uusille asennuksille, eli että edellinen työsuoritus on valmis eikä muitakaan esteitä uudelle työvaiheelle ole. Tätä toimintatapaa kutsutaan "mestan vastaanotoksi".

Kuvassa NCC:n työnjohtajat tarkastelevat yläpohjan ummistustyötä tekevän
aliurakoitsijan kanssa, ovatko
tekniset työtilat valmiina uutta työvaihetta varten.
Kuva: NCC


Lähde:
Työmaatiedote 30.6.2017
NCC Building
Pauliina Saarelainen Projekti-insinööri

tiistai 27. kesäkuuta 2017

Ekokoulun työt etenevät

Ekokoulun vesikattotöitä on tehty pääosin hyvässä kelissä, mutta mukaan on mahtunut myös muutama sadepäivä, jolloin työt on seisautettu. Mikäli sää tällä viikolla suosii, saadaan koko rakennuksen katto pohjahuopaan tällä viikolla.

Vedenpitävän pohjahuovan päälle asennetaan myöhemmin pintahuopa, kun vesikatolle tulevat asennukset on tehty. Maanvaraisten lattioiden valmistelutöitä on tehty D- ja B-lohkolla (johon tulee päiväkodin lisäksi opetusluokat) ja tällä viikolla valetaan lattioita ainakin D-lohkolla, jossa sijaitsevat valmistuskeittiö ja koulun hallinnolliset tilat.

Ilmanvaihtokonehuoneen muuratut seinät valmistuivat viime viikolla ja muuraustyöt jatkuvat tällä viikolla C-lohkolla teknisten töiden tiloissa. C-lohkolla sijaitsevat myös kuntosali, pukuhuonetilat, liikuntavälinevarastot ja väestönsuoja. Tämän viikon uutena työvaiheena on C-lohkon yläpohjan ummistamistyö: vesikaton alapuoli huonetilaan levytetään umpeen.

Ilmakuvasta näkyy, miten lähellä Leppävettä Ekokoulu on.
Kuva: NCC Building

Lähde: työmaatiedote 22.6.2017
NCC Building Pauliina Saarelainen Projekti-insinööri

tiistai 20. kesäkuuta 2017

Maanvaraisia lattioita jälkihoidetaan

Edellisviikolla Ekokouluun valettiin liikuntasalin ja teknisen työtilan maanvaraiset lattiat, jonka jälkeen aloitettiin niiden jälkihoito. Jälkihoito on tärkeä työvaihe lattiavalussa. Betonin annetaan ensin rauhassa kehittyä, jonka jälkeen pinta hiotaan. Liikuntasalin ja teknisen työtilan lattiat hiotaan tällä viikolla. Lattia kiillotetaan ja se saa silloin lopullisen pintansa ennen kalustusvaihetta.

Viime viikolla aloitettiin myös IV-konehuoneen muuraustyöt ja rakennettiin vesikattoa B-lohkoon, jossa sijaitsevat päiväkoti- ja luokkatilat.

Tämän viikon ohjelmassa on liikuntasalin lattian hiomisen lisäksi muuraus- ja vesikattotöitä.

Liikuntasalissa on nyt puupintaiset seinät, suojattu maanvarainen lattia ja ikkuna-aukot,
joiden ulkopuolella näkyy sääsuojaus. Ikkunat asennetaan paikalleen loppukesästä.
Kuva: Sini Kautto, NCC Building

Lähde: Työmaatiedote 16.6.2017, NCC Building, Sini Kautto Projekti-insinööriharjoittelija

perjantai 9. kesäkuuta 2017

Maanvaraiset lattiavalut käynnistyivät Ekokoulussa

Tällä viikolla Ekokoulun työmaalla alkoivat maanvaraiset lattiavalut. Ensimmäinen lattia valettiin liikuntasaliin. Valumassa on tumman harmaaksi värjättyä betonia. Pigmentointi tapahtuu lisäämällä betonimassaan väriainetta.

Valujen ohella työmaalla on rakennettu tällä viikolla myös vesikattoa ja sisäänkäyntikatoksien syvennyksiä.

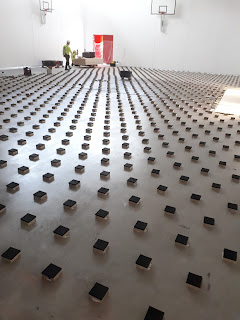

Lattioiden valamista C-lohkon liikuntasalissa.
Kuva: Sini Kautto, NCC


Ensi viikolla taas työmaalla aloitetaan muuraustyöt C-lohkon (johon kuuluvat liikuntasali, väestönsuoja ja teknisen työn tilat) 2. kerroksen IV-konehuoneessa.  Vesikattotyöt taas jatkuvat B-lohkossa, jossa sijaitsevat päiväkoti- ja luokkatilat. Ensi viikolla aloitetaan myös sisäpuolen katon rakentaminen.

Lähde: Työmaatiedote 9.6.2017
NCC Building Sini Kautto Projekti-insinööriharjoittelija
